空压站全流程验收指南
2026-07-08IP属地 陕西省榆林市 联通18

一、验收前置:竣工资料预核查(第一道关口,不合格不予进场实物验收)

资料验收是法定要求,特种设备、机电安装无完整资料,视为工程未完工,无法完成特种设备登记与安全检查。现场按四类文件逐项核对,缺项、资料造假直接驳回整改。

(一)设计与合同文件

空压站平面布置图、气路管道施工图、电气一次/二次原理图、土建基础图纸;甲乙双方技术协议:额定排气量、供气压力、压缩空气洁净度、噪声、能耗、余热回收等约束指标;设备选型审批单、变更签证、现场技术交底记录。

(二)设备原厂质量证明文件

空压机、冷干机、吸附式干燥机、精密过滤器整机合格证、出厂性能检测报告;储气罐全套特种设备资料:产品合格证、监检证书、材质证明、安全阀/压力表出厂校验报告(依据TSG 21-2016);变频器、配电柜、电机3C认证、电缆检测报告;管道管材、阀门、法兰材质单、压力检测报告,焊接作业焊工持证复印件。

(三)施工过程记录文件

设备开箱检验记录、基础找平灌浆记录、减振安装记录;管道焊接记录、无损探伤报告、管道吹扫、水压/气密性试验记录;电气接地电阻测试、绝缘电阻测试记录;单机空载试机、联动负荷试运行原始记录。

(四)合规校验文件

安全阀、压力表第三方有效校验证书;机房消防器材年检记录;接地电阻检测报告。

二、土建与机房环境分项验收(GB 50029-2014强制条文管控)

机房土建、通风、承重直接决定机组长期运行稳定性,大量后期高温、振动故障根源均来自前期土建验收疏漏。

设备基础与承重验收

混凝土基础强度达标,表面平整无裂缝、空鼓,水平度误差≤0.2‰;地脚螺栓预埋位置与设备底座匹配,灌浆密实无空隙;楼板安装空压站需提供承重核算报告,重载储气罐、大型空压机下方禁止薄弱楼板;减振装置完整:主机底部加装橡胶减振垫/弹簧减振器,管道进出口配不锈钢波纹管软接,阻断振动传导至墙体与管网。

机房通风散热(强制条款)

机房环境温度控制0℃~40℃,夏季最高温度不超42℃;风冷机组进风、排风通道独立,无回风短路;水冷机组给排水管路坡度合理、排水通畅;机房设置强制排风扇/工业空调,门窗预留通风口,杜绝密闭高温环境。

空间布局与检修通道

机组两侧、顶部预留≥1米检修空间,设备与墙体距离≥0.8米;储气罐单独分区摆放,与空压机、电气柜保持安全间距;机房地面做防滑防渗油污处理,设置地沟、集油槽,废油统一收集存放。

防火分区与建筑类别

喷油螺杆空压站火灾危险性为丁类,无油机型为戊类;机房墙体耐火极限达标,严禁与危化品仓库、油漆房连通,门窗向外开启。

三、成套设备本体分项验收(空压机、储气罐、净化系统逐项核查)

(一)螺杆/永磁变频空压机主机验收

外观与装配检查

机身无磕碰变形,管路、油管接头无渗漏;油分、空滤、油滤安装到位,密封垫片无缺失;铭牌参数与合同一致:额定功率、排气压力、排气量、电机转速。

关键保护装置核查

高温停机保护、过载保护、缺相、过压欠压、安全阀、最小压力阀动作灵敏;压力传感器、温度传感器接线牢固,显示数值与现场仪表误差≤5%。

变频机组专项验收

变频器散热风道通畅,散热风扇运转正常;出厂参数备份完整,PID压力调节、加减速时间、电机额定参数匹配主机;柜体防尘密封完好,无粉尘堆积。

空载静态测试

点动电机确认转向正确,无异响、无卡滞;手动盘车转子转动顺滑,无摩擦异响。

(二)储气罐特种设备专项验收(法定重点核查项)

满足容积≥30L、设计压力≥0.1MPa的储气罐属于特种设备,必须严格执行《特种设备安全法》要求:罐体外观无变形、锈蚀、磕碰凹陷,焊缝无裂纹;安全阀、压力表在校验有效期内,铅封完好,整定压力符合设计值,安全阀放空管引至室外安全区域;罐体支座稳固,接地可靠;排污阀安装在罐体最低点,自动排污装置动作正常;资料齐全方可登记:监检证、出厂合格证、校验报告,验收完成后30日内完成特种设备使用登记。

(三)干燥、过滤净化设备验收

冷冻式干燥机:冷媒无泄漏,散热风扇正常,自动排水器定时排水,进出口压差稳定;吸附式干燥机:双塔切换逻辑正常,消音器完好,无大量压缩空气放空损耗;三级精密过滤器(初效、中效、高效)安装顺序正确,压差表完好,滤芯无破损,支撑支架牢固;整体供气品质实测:常压露点、含油、固体颗粒含量满足车间用气工艺要求(喷涂、电子、食品行业标准不同,以技术协议为准)。

四、压缩空气管道系统验收(渗漏、压降、清洁度三大核心指标)

管道是最容易简化验收的环节,后期管网泄漏可造成20%以上能耗浪费,验收分外观、工艺、压力试验、吹扫清洁四步。

1. 外观与安装工艺核查

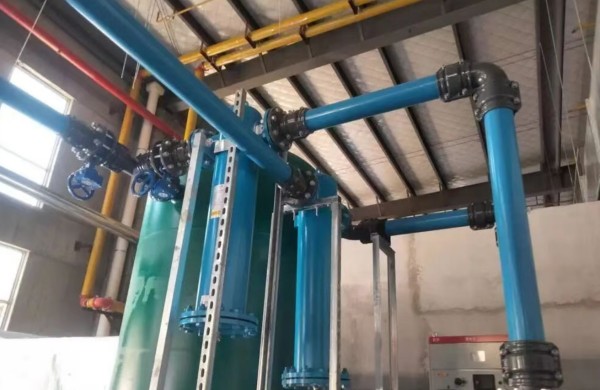

主管沿气流方向设置0.2%~0.3%坡度,坡向储气罐、过滤器排污点,杜绝积水死弯;管道支吊架间距合规,DN50以下钢管支架间距≤3米,DN100及以上≤5米,支架除锈刷防锈漆两道、面漆一道;法兰平行同心,螺栓均匀紧固,垫片无破损;穿墙管道加装保护套管,接头远离墙体;不同金属管道加装绝缘垫片,防止电化学腐蚀;管路标识清晰:介质名称、流向箭头、设计压力,高低压管道分区标识。

2. 压力强度与气密性试验(强制工序)

水压强度试验:试验压力为设计压力1.5倍,保压10分钟,无变形、无肉眼可见渗漏为合格;

气密性试验:压力升至设计压力1.1倍,保压24小时,整体压降≤1%;所有焊缝、法兰、阀门涂抹肥皂水,无气泡泄漏;试验全程留存照片、压力记录,签字归档。

3. 管道吹扫清洁验收

系统投用前必须吹扫,采用大流量压缩空气分段吹扫,末端放置白布检验,无铁锈、焊渣、油污杂质才算合格;吹扫完成封闭管口,防止杂物二次进入管路。

五、电气、自控系统验收(防触电、稳定运行核心)

依据GB 50254《电气装置安装工程低压电器施工及验收规范》执行:

配电系统核查

进线电缆规格匹配机组额定电流,空开、接触器、热继电器保护整定参数符合设备要求;三相电压平衡度≤3%,相序正确,无相序错误报警;电缆穿金属管防护,无裸露破皮。

接地安全验收

空压机主机、储气罐、配电柜、管道金属支架全部可靠接地;接地电阻≤4Ω,留存接地电阻测试记录;控制柜内设漏电保护装置。

自控与远程通讯

机组触摸屏、PLC联动正常,压力、温度、电流、运行时长实时数据准确;多机组联控逻辑正常,自动轮换加载、均衡负载;远程监控、报警推送功能测试正常;通讯屏蔽线单端接地,无电磁干扰乱码。

照明与应急配置

机房防爆照明充足,配电柜旁设置应急照明;配备紧急停机按钮,位置醒目、操作便捷,按下后整机立即断电停机。

六、安全、消防、环保合规验收(安监重点检查项)

消防配置

根据机房功率匹配干粉/二氧化碳灭火器,禁止用水基灭火器扑救电气、油类火灾;灭火器摆放位置清晰,每月检查压力完好;丁类机房禁止存放桶装润滑油,备用机油存放于防爆安全柜。依据GB 50444《建筑灭火器配置验收及检查规范》。

噪声与环保

机组满负荷运行噪声≤80dB,厂区边界噪声符合当地环保标准;机房可加装隔音棉、隔音门窗降噪;设备废油单独收集,交由有资质单位处置,禁止随意倾倒。

警示与防护标识

配电柜张贴“高压危险”标识;储气罐标注特种设备警示;机房悬挂安全操作规程、应急停机流程、禁止烟火标识;旋转部件加装防护罩。

七、分阶段试运转验收(空载→单机负荷→全站联动,判定实际性能)

试运转是验证整套系统真实工况的核心环节,不可简化步骤,全程记录运行数据。

阶段1:单机空载试运行(不少于2小时)

机组无负载启动,观察:排气温度、电机电流、变频器输出频率、机身振动值;无异常异响、漏油、漏气、报警停机;冷却系统流量、温度稳定。

阶段2:单机额定负荷试运行(不少于4小时)

关闭车间旁路,机组升至额定压力满负荷运行,每30分钟记录一组数据:实际排气量、管网压力波动范围(标准波动≤±0.05MPa);主机排气温度、油温、电机运行电流;干燥机出口露点、过滤器压差;整机噪声、振动、有无渗漏。运行全程无保护性停机、参数稳定,负荷指标符合技术协议为合格。

阶段3:全站多机组联动72小时连续试运转

多台空压机自动投切、轮换均衡负载,模拟车间早晚用气高峰、低谷;检验储气罐缓冲稳压效果、联控节能逻辑;连续72小时无故障停机,能耗、供气稳定性达标,方可判定系统整体验收合格。

八、验收问题分级整改与竣工归档

(一)缺陷分级处置

重大缺陷(一票否决,禁止投用):特种设备无校验证书、管道气密性严重泄漏、接地不合格、机房通风不达标、主机保护装置失效;需全部整改完成后重新复验。一般缺陷:标识缺失、少量管路渗漏、机房杂物堆积、参数设置不合理;限期3日内整改,监理复查签字。轻微瑕疵:漆面破损、支架涂装不全、资料复印件缺失;验收后7日内补齐完善。

(二)竣工归档全套资料清单

验收合格后统一装订成册,一式三份(甲方、施工方、设备管理部门留存):全套图纸、技术协议、变更签证;设备合格证、特种设备监检/校验证书;施工记录:基础、焊接、试压、吹扫、电气测试记录;空载、负荷、72小时联动试运行数据表;验收记录表、缺陷整改闭环单、各方签字验收报告。
